Respuesta rápida: Mobiliario y equipamiento fijo (FF&E) y equipamiento operativo (OS&E)
En proyectos hoteleros y comerciales, el mobiliario, los accesorios y el equipamiento (FF&E, por sus siglas en inglés) son dos categorías clave de adquisición. FF&E se refiere a mobiliario, accesorios y equipamiento, incluyendo bienes duraderos como muebles de hotel, iluminación, cabeceros y mostradores de recepción. OS&E se refiere a suministros y equipos operativos, incluyendo artículos de uso diario como ropa de cama, toallas, cristalería, uniformes y utensilios de limpieza. El FF&E suele ser un gasto de capital (CapEx) a largo plazo, mientras que el OS&E suele ser un gasto operativo (OpEx) recurrente.
Dos acrónimos. Mundos completamente distintos. FF&E (Mobiliario, Accesorios y Equipamiento) abarca los activos duraderos y semipermanentes que dan a una propiedad su identidad física: su estructura, su carácter, su sello visual. OS&E (Suministros y Equipos Operativos) es la capa operativa, los consumibles y las herramientas que mantienen todo en funcionamiento día a día. Si se utilizan correctamente en conjunto, comprender qué son FF&E y OS&E es fundamental para cualquier proyecto hotelero o comercial que aspire a abrir a tiempo, dentro del presupuesto y a funcionar correctamente una vez que los huéspedes crucen la puerta.

Conceptos básicos de mobiliario, equipamiento y equipamiento operativo
Qué es ¿FF&E? (Mobiliario, accesorios y equipos)

Adéntrate en el vestíbulo de cualquier hotel bien diseñado y pregúntate: ¿qué es lo que realmente le da ese toque intencional a este espacio? La respuesta está en el mobiliario, los accesorios y el equipamiento (FF&E). Estos son los elementos tangibles y duraderos que dan forma al entorno físico de un establecimiento: asientos personalizados en el vestíbulo, cabeceros de cama, mostradores de recepción, lámparas de araña llamativas, armarios empotrados. En proyectos comerciales y hoteleros internacionales, cada pieza de FF&E se elige para proyectar la identidad de la marca, diseñada para perdurar durante años antes de que alguien siquiera piense en reemplazarla.
Los costos se acumulan rápidamente. En la construcción nueva, el mobiliario, el equipamiento y los accesorios (FF&E) suelen representar entre 81 TP4T y 121 TP4T del costo total del proyecto. Y debido a que muchos de estos elementos se fabrican a medida, lo que requiere planos de taller, aprobaciones de especificaciones de FF&E y una producción altamente especializada, los plazos de entrega pueden extenderse de 12 a 16 semanas antes incluso de considerar el flete marítimo.
¿Qué es OS&E? (Suministros y Equipos Operativos)

OS&E es menos glamuroso. Mucho menos. Pero intenta abrir un hotel sin él.
Estos son los artículos que los huéspedes utilizan y de los que el personal depende a diario:
- Ropa de cama y toallas
- Cristalería y utensilios de cocina
- carros de limpieza
- Uniformes del personal
A diferencia del mobiliario, el equipamiento fijo y el equipamiento operativo (FF&E, por sus siglas en inglés), el equipamiento operativo y el equipamiento operativo (OS&E) no están diseñados para durar mucho tiempo. Su ciclo de vida es rápido y requiere una reposición continua basada en niveles de existencias cuidadosamente controlados.
El equipamiento operativo y de servicio (OS&E) representa aproximadamente entre 41 TP4T y 71 TP4T del costo total de desarrollo, una porción menor que el mobiliario y equipamiento (FF&E), pero operativamente es indispensable. Un fallo en la adquisición de OS&E puede paralizar la apertura por completo. Sin toallas limpias. Sin equipo de cocina en funcionamiento. Sin artículos básicos para las habitaciones. Sin hotel.
La prueba de agitación: una forma sencilla de notar la diferencia
Comprender la diferencia entre mobiliario, equipamiento y suministros (FF&E) y equipamiento operativo y de oficina (OS&E) resulta mucho más sencillo con una analogía del sector que lleva años circulando y que, sinceramente, funciona. Imagínese voltear un edificio y sacudirlo. Los elementos estructurales permanentes permanecen fijos: las paredes, los suelos y los techos. Todo lo que se cae es FF&E o OS&E. La distinción entre ambos radica en su durabilidad y finalidad. Si da forma al espacio y dura años, es FF&E. Si permite que las operaciones continúen y requiere reposición frecuente, es OS&E.
| Categoría | Esperanza de vida | Tipo de presupuesto | Frecuencia de reemplazo |
|---|---|---|---|
| Mobiliario y equipamiento | 5 a 10 años | Gastos de capital | Cada 5 a 7 años |
| OS&E | Meses a 2 años | Gastos operativos | Continuo o por temporada |
Estrategia financiera: Gastos de capital (CapEx) frente a gastos operativos (OpEx).

Por qué la clasificación errónea de los costos arruina los presupuestos
FF&E se clasifica como un Gastos de capital (CapEx). Es una inversión a largo plazo. Agrega valor contable a la propiedad y se deprecia a lo largo de varios años. OS&E, por el contrario, suele ser una inversión a largo plazo. Gastos Operativos (OpEx), que se refleja directamente en el estado de resultados mensual como un costo recurrente de la actividad empresarial.
Aquí es donde las cosas se complican. La distinción no siempre es clara. Los artículos estándar de OS&E, como la ropa de cama y los artículos desechables, son claramente OpEx. Sin embargo, los equipos operativos de alto valor, como los sistemas de almacenamiento de uso comercial y los carros de limpieza de alta resistencia, pueden considerarse CapEx debido a su mayor vida útil y precio de compra. Cuando los equipos de compras clasifican erróneamente estos artículos en el presupuesto de OpEx, los fondos operativos se agotan a mitad de trimestre. Entonces viene la crisis: suministros de última hora a precios minoristas exorbitantes, márgenes mensuales destruidos y relaciones con los proveedores tensas. Es un desastre evitable que se repite con más frecuencia de la que debería.
Para proteger el valor de los activos a largo plazo, los promotores deben establecer un fondo de reserva específico para mobiliario, equipamiento y decoración (FF&E) desde el primer día de actividad. La práctica habitual del sector recomienda comenzar dicha reserva con unos ingresos anuales de 21 TP4T.
Depreciación fiscal y directrices MACRS
El IRS permite a los propietarios de hoteles recuperar los costos de mobiliario, accesorios y equipos (FF&E) a través del Sistema Modificado de Recuperación Acelerada de Costos (MACRS). (Fuente: Publicación 946 del IRS). Este marco asigna los activos a clases de depreciación específicas:
- Propiedad a 5 años: Alfombras, electrodomésticos comerciales y equipos tecnológicos.
- Propiedad a 7 años: Escritorios, camas, sillas y accesorios especializados.
La Sección 179 añade otra ventaja. Las empresas pueden deducir el precio total de compra de los muebles, enseres y equipamiento (FF&E) que cumplan los requisitos en el año de la compra, hasta un máximo aproximado de 1,22 millones de dólares. La realización de un estudio de segregación de costes permite a los promotores separar los FF&E de la estructura del edificio (propiedad a 39 años), lo que acelera las deducciones iniciales y mejora significativamente la tasa interna de retorno del proyecto. Para los directores financieros y los promotores inmobiliarios, esta es una de las partes menos aprovechadas de todo el proceso de contratación.
Una perspectiva directa de fábrica sobre la adquisición de mobiliario, accesorios y equipamiento (FF&E)

La ventaja de comprar directamente a los fabricantes de mobiliario, equipamiento y accesorios para hoteles.
Trabajar directamente con los fabricantes de mobiliario, equipamiento y accesorios para hoteles elimina un intermediario costoso. Los agentes de compras tradicionales cobran entre 101 TP4T y 201 TP4T del valor total del mobiliario, equipamiento y accesorios. (Fuente: Guía para agentes de compras de Procurist 2026). Comprar directamente de fábrica mantiene esos márgenes dentro del presupuesto del proyecto, donde deben estar. Más allá del ahorro de costes, ofrece tres ventajas prácticas:
- Los cambios en las especificaciones se gestionan más rápidamente, sin que ningún agente actúe como intermediario entre el cliente y el departamento de producción.
- Las previsiones de plazos de entrega se vuelven más fiables porque la información proviene directamente de las personas que manejan las máquinas.
- El control de calidad a lo largo de todo el proceso de producción es más limpio y fácil de documentar.
Para los compradores centrados en el abastecimiento global de mobiliario, accesorios y equipamiento (FF&E), las relaciones directas con las fábricas también facilitan el acceso a la fabricación a medida, algo que los agentes rara vez consiguen con eficacia. Cabeceros personalizados, tapicerías con la marca de la empresa, muebles a medida: todo resulta mucho más factible cuando se trabaja directamente con quienes los fabrican.
Gestión de la producción a gran escala y las cadenas de suministro globales
La fabricación de mobiliario hotelero a medida a través de cadenas de suministro internacionales requiere una planificación minuciosa. La producción suele tardar entre 8 y 12 semanas en la fábrica. A esto hay que añadir otras 4 a 6 semanas para el transporte marítimo. Esto significa que la adquisición de mobiliario, equipamiento y accesorios debe comenzar al menos 8 meses antes de la fecha de apertura prevista del hotel. No 6 meses, sino 8.
La gestión de los plazos de entrega es fundamental. Los equipos deben realizar un seguimiento de los hitos de producción, confirmar el abastecimiento de materias primas y reservar el transporte con antelación, especialmente durante las temporadas altas de envíos, cuando el espacio en los contenedores se reduce más rápido de lo que la mayoría de la gente espera.
Costo total de propiedad y control de calidad
El precio unitario es, francamente, una métrica deficiente para evaluar el mobiliario, el equipamiento y los accesorios (FF&E). Una silla que cuesta 20% más en el momento de la compra, pero que dura 8 años sin necesidad de retapizar, ofrece una relación calidad-precio mucho mejor que una alternativa más barata que se deteriora en 3 años. Los equipos de compras modernos evalúan el costo total de propiedad (TCO) en cuatro dimensiones clave:
- Durabilidad: Cómo se comporta el material bajo un uso comercial prolongado
- Requisitos de mantenimiento: ¿Qué mantenimiento continuo requiere el activo a lo largo de su vida útil?
- Frecuencia de reemplazo: Con qué frecuencia será necesario cambiar el artículo.
- Rendimiento a largo plazo: Cómo se comportan los materiales bajo un uso comercial continuado a lo largo del tiempo.
El control de calidad en fábrica se integra directamente en esta ecuación. Las inspecciones previas al envío, las certificaciones de materiales y las rondas de aprobación de muestras reducen significativamente el riesgo de recibir productos defectuosos en la obra. Las correcciones en esta etapa no solo son costosas, sino que también retrasan el cronograma.

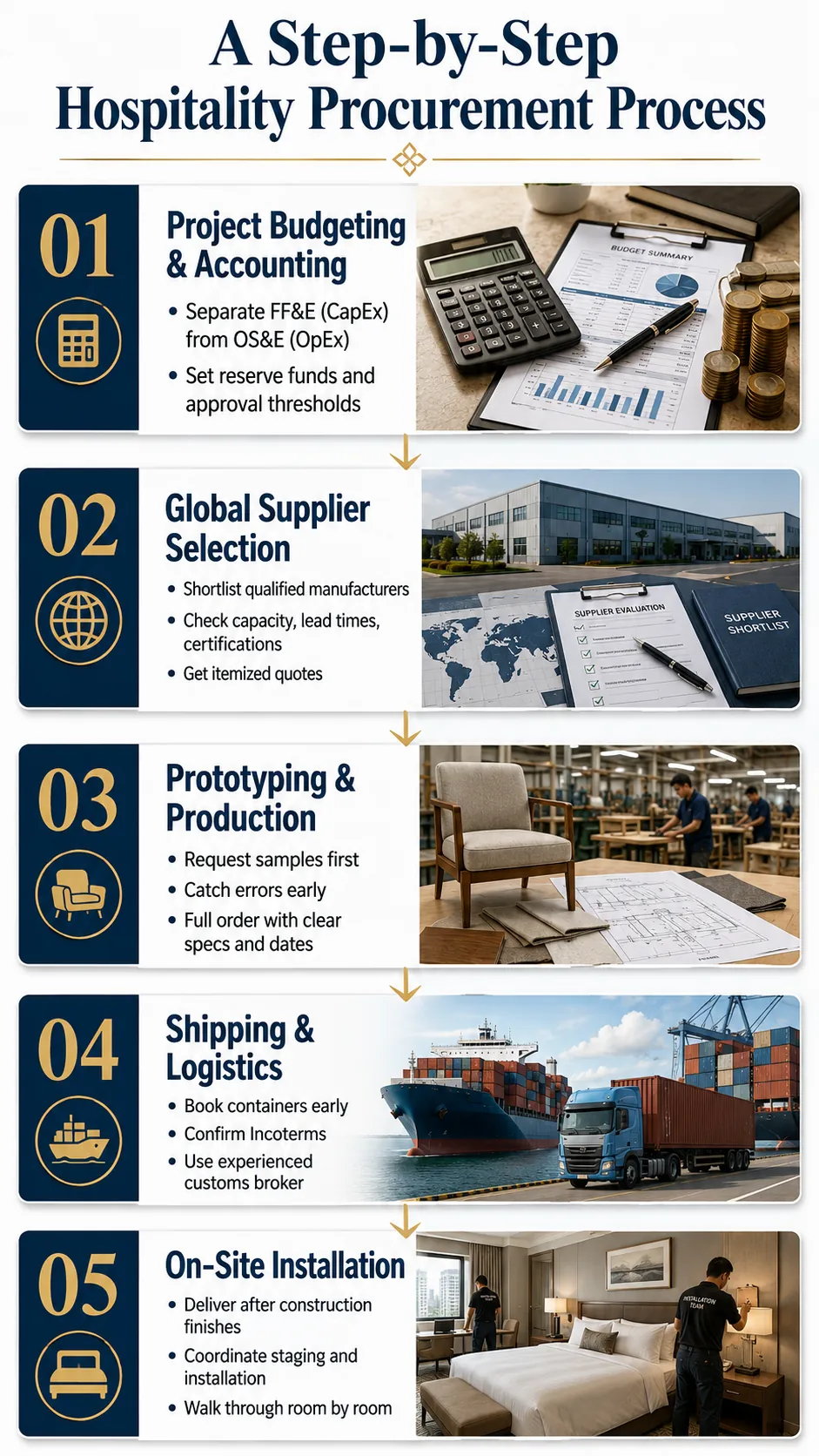

Un proceso de adquisición de servicios de hostelería paso a paso

- Presupuesto y contabilidad del proyecto: Separe los gastos de capital (FF&E, CapEx) de los gastos operativos (OS&E, OpEx) en el presupuesto de su proyecto antes de que comience el proceso de abastecimiento. Defina las asignaciones de fondos de reserva y establezca umbrales de aprobación para ambas categorías.
- Selección global de proveedores: Elabore una lista reducida de fabricantes y proveedores cualificados. Evalúe a cada uno en función de su capacidad de producción, plazos de entrega, certificaciones de sostenibilidad e historial de proyectos comerciales. Solicite presupuestos detallados que separen el coste del producto del transporte y el embalaje.
- Prototipado y producción: Antes de iniciar la producción en masa, solicite muestras físicas o la construcción de una sala modelo. Este paso permite detectar a tiempo errores de escala, inconsistencias en los materiales y diferencias de color. Una vez aprobado, realice el pedido de producción completo con especificaciones claras de mobiliario, equipamiento, condiciones de depósito y fechas clave.
- Transporte marítimo y logística internacional de mobiliario, accesorios y equipamiento (FF&E): Reserve sus contenedores con anticipación. Confirme los Incoterms con el fabricante para definir la responsabilidad del flete, el seguro y el despacho de aduanas. Trabaje con un agente de aduanas con experiencia en el manejo de mercancías para el sector hotelero y comercial para evitar demoras en el puerto.
- Instalación in situ: La entrega debe coincidir con la finalización de la construcción. El mobiliario, el equipamiento y los accesorios deben llegar una vez finalizados los trabajos de pintura, suelos y techos. Coordínese con el superintendente de obra para planificar la preparación de las habitaciones, gestionar el almacenamiento y supervisar a los equipos de instalación especializados. Realice recorridos por cada habitación para documentar cualquier daño o artículo faltante antes de la finalización del proyecto.
Estudios de caso de proyectos comerciales reales

Suministro a un complejo turístico global de gran envergadura.
Un complejo turístico de servicio completo con varios cientos de habitaciones representa un desafío de coordinación sin precedentes en el ámbito de las compras comerciales. El mobiliario de las habitaciones, los asientos del vestíbulo, los muebles de la piscina, los accesorios del restaurante y el equipo de servicio tienen diferentes cronogramas de fabricación y requisitos de transporte. Lograr que lleguen al lugar en la secuencia correcta, sin paralizar la construcción, exige una disciplina logística excepcional.
En un proyecto de complejo turístico de varios cientos de habitaciones, la producción se escalonó deliberadamente entre tres fábricas para cumplir con los plazos de entrega programados. Primero se enviaron los muebles de madera. En la siguiente tanda, se enviaron los textiles y los elementos decorativos para las áreas comunes. Las áreas de almacenamiento en obra se organizaron por planta, lo que permitió a los equipos de instalación recibir y clasificar las entregas sin interrumpir la actividad de construcción en curso.
Asientos personalizados para un espacio de oficinas internacional
Los proyectos de oficinas comerciales tienen sus propias exigencias en cuanto a especificaciones de mobiliario y equipamiento, y no admiten excepciones. Un proyecto reciente de sede internacional requirió sillas ergonómicas con tejidos de calidad específica, configuraciones de brazos personalizadas y una coincidencia exacta de colores con la marca en un espacio diáfano con capacidad para 600 personas.
Trabajar directamente con el fabricante marcó una diferencia crucial. Cuando el cliente modificó las especificaciones de la tela en una etapa avanzada del proceso, los ajustes se realizaron con rapidez. Al no haber intermediarios que facilitaran la comunicación entre el equipo de diseño y la fábrica, los plazos de entrega se mantuvieron sin cambios. Las muestras revisadas se aprobaron en una semana.
Uso de software para automatizar las compras

Bibliotecas de materiales digitales
La adquisición manual de mobiliario, accesorios y equipamiento se realiza mediante hojas de cálculo, cadenas de correos electrónicos y sistemas de archivo desconectados. Los errores se acumulan silenciosamente de forma predecible:
- Se realiza un pedido de un artículo descatalogado porque nadie actualizó la hoja de especificaciones.
- Un cambio en las especificaciones de FF&E nunca se incluye en la orden de compra.
- Una reserva de transporte de mercancías se pierde entre dos equipos que utilizan sistemas separados.
Las plataformas de compras centralizadas están diseñadas específicamente para solucionar estos problemas. Una biblioteca digital de materiales conecta las especificaciones de diseño directamente con el panel de control del equipo de compras. Cuando un diseñador actualiza una especificación, el cambio se refleja inmediatamente en el presupuesto y en la cola de pedidos. Una única fuente de información fiable. Sin errores de transcripción. Menos horas administrativas a lo largo de todo el ciclo de vida del proyecto.
Prototipado de espacios para marcas con múltiples ubicaciones
Para los franquiciados y las marcas hoteleras que gestionan múltiples propiedades simultáneamente, las herramientas digitales de creación de prototipos de habitaciones son realmente potentes. Estas plataformas permiten a los equipos crear una plantilla de habitación estandarizada y calcular automáticamente los costes de adquisición de mobiliario, equipamiento y decoración (FF&E) en diferentes ubicaciones, ajustándolos a los precios regionales y las variables logísticas.
¿Implementar estándares de marca uniformes en decenas de propiedades simultáneamente? Lo que antes requería semanas para definir el alcance de cada ubicación, ahora se logra en horas. El cumplimiento de las especificaciones de mobiliario, accesorios y equipamiento (FF&E) se aplica automáticamente, lo que impide que las propiedades sustituyan discretamente elementos no aprobados que, de otro modo, erosionarían el estándar de la marca desde dentro.
Preguntas frecuentes (FAQ)
¿Cuál es la diferencia entre compra y adquisición?
La compra consiste en realizar y pagar un pedido. La adquisición es el proceso estratégico completo que la precede: presupuestación, evaluación de proveedores, especificación, búsqueda de proveedores y coordinación logística. La adquisición impulsa la estrategia; la compra es el paso final de ejecución.
¿Cómo se calcula un presupuesto de reserva para mobiliario, accesorios y equipamiento (FF&E)?
El punto de partida estándar es de 2% de ingresos brutos anuales, reservados desde el primer día de operaciones. A medida que el inmueble envejece y se acercan los ciclos de renovación, esta reserva debería aumentar. Algunos contratos de gestión hotelera exigen que la reserva para mobiliario, equipamiento y decoración (FF&E) se financie antes de realizar las distribuciones a los propietarios.
¿Cuál es el plazo de entrega estándar para la fabricación a granel de mobiliario, accesorios y equipamiento (FF&E)?
La fabricación de mobiliario, accesorios y equipamiento (FF&E) a medida suele requerir de 8 a 12 semanas de producción. A esto hay que añadir de 4 a 6 semanas para el transporte marítimo, más el tiempo necesario para el despacho de aduanas y la entrega final. En la práctica, el proceso de adquisición para el sector hotelero debería comenzar al menos 8 meses antes de la fecha de apertura prevista.
¿La iluminación se considera un accesorio o un equipo?
La iluminación de instalación permanente, como las luminarias empotradas en el techo, los apliques de pared cableados o los sistemas de lámparas de araña, se clasifica como un elemento fijo dentro de la categoría de mobiliario, accesorios y equipamiento (FF&E). Las lámparas de mesa o de pie portátiles con enchufes estándar que se pueden mover libremente se clasifican como equipamiento, también dentro de la categoría FF&E.
¿Quién es el responsable de la instalación de FF&E y OS&E?
La responsabilidad depende de la estructura del contrato. En un acuerdo OFOI (Propietario Suministrado, Propietario Instalado), el propietario gestiona directamente tanto la entrega como la instalación. En un acuerdo OFCI (Propietario Suministrado, Contratista Instalado), el contratista general se encarga de la instalación utilizando los bienes suministrados por el propietario. Generalmente, se contratan equipos de instalación especializados para artículos de mobiliario, equipamiento y decoración (FF&E) de alto valor, frágiles o complejos.
